>項目背景
擬建場地位于洛陽市伊濱區,處于東西向的梁村路與中信路、南北向的創新街與李村大街圍成的四邊形地塊內,擬建場地為耕地,整體地勢較平坦開闊,場地內勘探點地面高程154.383~161.702m,最大相對高差7.319m。場地地貌單元屬伊河Ⅱ級階地與洪積扇交匯處。
>項目概覽
1.服務范圍:自鉆式中空注漿錨桿材料、錨固鉆機及現場技術服務
3.應用場景:商業服務建筑基坑支護
4.應用結構:自鉆式中空錨桿用作臨時性土釘支護
5.項目用量:15000m
6.地質條件:項目位于洛陽市伊濱區,緊鄰梁村路與中信路,擬建場地內巖土層自上而下為黃土狀粉質黏土、粉質黏土
>問題與挑戰
根據地質條件,設計方使用了錨桿+掛網噴漿的施工方案;基坑深度6m,分層開挖并支護。根據設計方案,錨桿需要穿過黃土狀粉質黏土層,該土層較硬,含水率低。由于項目要求基坑支護施工期短,采用常規的施工方式會存在鉆孔效率低,工程進度完成慢,影響整體進度,經方案評審,項目方最終決定采用R25/12自鉆式中空錨固系統錨桿,同步鉆進與注漿的工藝。
>解決方案

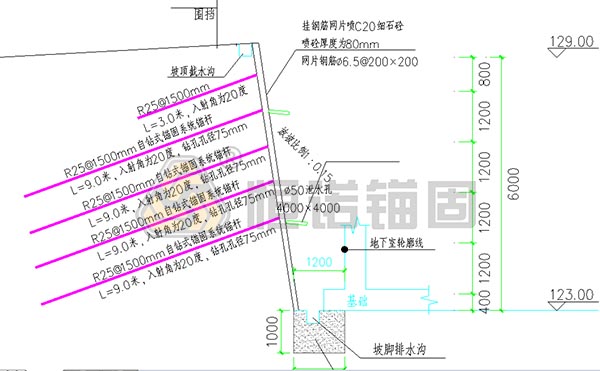

錨桿為全粘結自鉆式錨固系統,由中空錨桿桿體、連接套、居中器、鉆頭、墊板和螺母組成,錨桿長度3m,單孔鉆孔深度3、6、9米,共鉆孔15000m。錨桿注漿為常壓注漿(壓力0.3-0.5MPa),注漿選用水灰比0.5-0.55的水泥漿,土釘體的抗壓強度為20MPa。選用SER25/12中空錨桿體,單根長度3m,鉆頭為SSR25/51球齒全鋼鉆頭。在鉆進的過程中鉆頭噴出漿液,不斷的沖洗孔壁,使孔徑擴大,錨桿結構如下圖所示:
>施工工藝
物料準備→鉆機就位→連接中空錨桿及鉆頭→同步鉆進與注漿→沖洗鉆孔→接長錨桿→重復鉆進及注漿→鉆孔完成→基坑開挖→下一層錨桿安裝→安裝完成
>施工設備
鉆機:自鉆式錨桿專用挖改鉆機
施工效率:?jiǎn)慰祝?m孔深)純鉆進平均用時8min,臺班(8h)鉆進500m以上
>成本對比

該基坑支護項目經過45天的施工,順利完成。同步鉆進與注漿工藝和普通鋼筋施工相比,省去了注漿工序,施工效率提高3倍以上。我司提供的自鉆式中空錨固系統的產品和高效的施工工藝得到施工方的高度認可。
